建筑玻璃幕墙检测

建筑玻璃幕墙检测

 建筑幕墙是指由支承结构体系与面板组成的、可相对主体结构有一定相对位移能力、不分担主体结构所受作用的建筑外围护结构或装饰性结构。通常建筑幕墙由面板(玻璃、铝板、石板、陶瓷板等)和后面的支承结构(铝横梁立柱、钢结构、玻璃肋等等)组成。

咨询电话 : 13986262264

      建筑幕墙是指由支承结构体系与面板组成的、可相对主体结构有一定相对位移能力、不分担主体结构所受作用的建筑外围护结构或装饰性结构。通常建筑幕墙由面板(玻璃、铝板、石板、陶瓷板等)和后面的支承结构(铝横梁立柱、钢结构、玻璃肋等等)组成。



  一、什么情况下,需要对玻璃幕墙进行现场安全性检测?


  (1)未按照玻璃幕墙规范设计、施工和验收;


  (2)工程技术资料、质量保证资料不齐全;


  (3)停建玻璃幕墙工程复工前;


  (4)当遭遇地震、火灾,或强风袭击后出现幕墙损坏情况;


  (5)发生幕墙玻璃破碎、开启部分坠落或构件损坏等情况;


  (6)玻璃幕墙使用过程中发现质量问题,业主要求进行评估。





  二、检测鉴定工作内容及方法


  建筑幕墙的安全性检测,参照《上海市既有建筑幕墙现场检查技术导则》(沪建交[2006]844号)及相关设计、施工规范标准,主要针对可能影响建筑幕墙安全可靠性的各项性能进行检测。主要工作内容及方法有:


  1、建筑概要性调查


  (1)工程概况


  主要包括:工程名称、幕墙楼栋编号或者项目报建编号、工程地址、开竣工时间、建设单位、幕墙设计单位、幕墙施工单位、竣工验收备案单位、物业管理公司、现场检查日期、主体结构概况。其中:主体结构概况包括:建筑物高度、主体结构形式;主楼幕墙高度、结构层高度;裙房幕墙高度、结构层高;幕墙与主体结构连接形式;幕墙类型、面积及使用部位。


  (2)技术资料


  主要包括:


  (a)幕墙材料[包括:玻璃面板、型材、结构胶和密封胶等]的材质、型号、种类、生产厂家、测试报告、幕墙“三性”检测(气密性、水密性、抗风压)的检测报告、检测单位;幕墙的防火和防雷材料。


  (b)工程技术资料(包括:结构计算书、现场实物质量、使用情况调查)。


  (3)幕墙质量保证资料


  主要包括:铝合金(钢材)、玻璃,金属、结构胶及密封材料、五金件、建筑幕墙物理性能检测报告、建筑幕墙结构计算书、隐蔽工程验收记录。


  2、现场检查


  包括对幕墙的材料(型材、面板、结构胶等)和节点进行详细检查,有关材料和构件的现场检查或实验室检测等。


  既有玻璃幕墙检测项目及方法

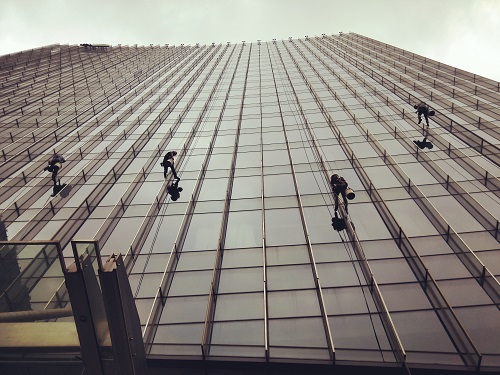

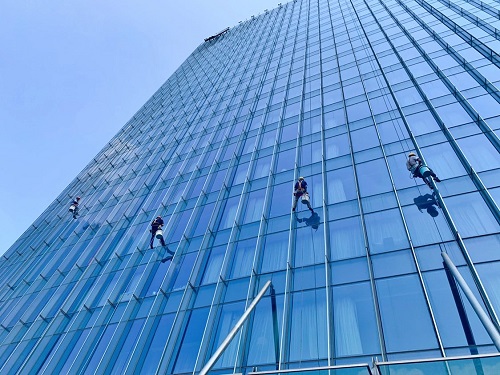

  幕墙的检查、检测,在室内可检查到的部分,可进行室内检查;在室外以目视、望远镜可检查部分,则以目视、望远镜检查。如需室外登高,在与委托方协商确定后,主要依靠现有的清洗吊篮系统,如现场无吊篮系统,则采用蜘蛛人吊索方式,并应由目前的幕墙维护公司配合。


  3.玻璃幕墙结构承载力的验算


  根据现场复核或测绘结果,对既有玻璃幕墙进行承载力验算,主要对玻璃面板、立柱、横梁、结构胶等受力构件在不同荷载作用下的承载能力进行验算,以保证玻璃幕墙在结构在受最不利荷载作用时的安全。


  4.雨水渗漏情况检查


  雨水渗漏是玻璃幕墙检查的一个重要环节,通过检查渗漏可以发现潜在的胶脱粘、结构变形等隐患。现场检查时,对可检查到部位均需进行雨水渗漏检查。对发现渗漏的部位,通过现场分析和调查,明确渗漏的原因,以排查可能存在的隐患。


  5、现场检查点的布置


  现场检查包括室外检查、室内检查。室内检查,采用在楼层面逐区域进行检查的方式,原则上所有区域均应检查。室外检查,采取蜘蛛人悬吊检查、地面望远镜普查的方式,原则上各立面均应进行蜘蛛人下降检查,并按立面宽度调整检查道数。


  6、分析评估


  幕墙的分析评估,主要包括:横梁、立柱抗风压承载力的计算分析;玻璃面板的计算分析;结构胶连接承载力的计算分析等。



  三、检测主要依据


  幕墙安全性检测,鉴定主要依据如下:


  (1) 上海市工程建设规范《房屋质量检测规程》DG/TJ08-79-2008


  (2) 《玻璃幕墙工程技术规范》JGJ102-2013


  (3)《金属与石材幕墙工程技术规范》JGJ133-2001


  (4)《铝合金结构设计规范》GB50429-2007


  (5)《全玻璃幕墙工程技术规程》DBJ/CT014-2001


  (6)《上海市建筑幕墙管理办法》(上海市人民政府令2011年第77号)


  (7) 上海市工程建设规范《玻璃幕墙安全性能检测评估技术规程(试行)》(DG/TJ08-803-2005)


  (8)《上海市既有建筑幕墙现场检查技术导则》(沪建交[2006]844号)


  (9)上海市《关于开展本市既有玻璃幕墙建筑专项检查整治工作的通知》(沪建交联(2011)763号文)


  (10)其它有关的国家规范、标准




  四、安全保证措施


  玻璃幕墙在室内检查时,需协调办公室使用单位,尽量利用周末等时间进行检查。上班期间检查时,尽量少影响办公室的办公人员。


  室外检查的蜘蛛人,需严格保证安全。确保不发生蜘蛛人坠落、零部件坠落的事故。进行检查时,保证蜘蛛人垂直降落线下至少3辆车的范围内,建筑外约10米范围内,不停放机动车,并有地面值班人员看守,设置警戒区域。对进行检查的蜘蛛人,全部有登高证、登高经验,并购买相应商业保险。



  五、检测组织施工设计


  1、工程目标


  (1)质量目标:确保我们的检测成果真实、可靠、全面、科学、合理。


  (2)进度目标:保证按拟定的工程进度完成鉴定任务。


  (3)安全文明作业目标:现场检测作业时,现场实行严格的文明施工管理,做到文明、有序、安全。


  2、组织管理体系


  检测鉴定工作,必须建立有效的组织管理体系,才能使检测工作有序、平稳地进行。


  本工程管理,将选派一名具有多年检测鉴定经验的工程师担任项目总负责,与业主、设计单位、管理部门等沟通、商定有关事宜,研究处理日常施工中的技术、进度、质量、配备等问题,处理日常检测、鉴定事务和协调检测小组之间的交叉配合作业。


  现场检测及鉴定工作,将选派多名具有丰富经验的鉴定工程师、测量工程师负责,确保提交成果的质量。


  为确保检测工作的顺利进行,我院项目管理体系见图5-1。


  3、技术人员配备


  我们认真分析本项目建筑检测工作的特点,配置本项目的检测工程技术人员。


  4、质量控制程序


  我院有严格的质量管理体系来保证每个检测鉴定项目的质量,使之完全符合国家/地方的规范、标准、规程和规定。我们致力于建立更科学和严格的质量管理体系,来保证检测成果的真实可靠、内容全面和高于常规的技术水平。


  现场检测过程中实行三级审批制度,由测量员获得数据,并统计、整理后,提交现场检测初步成果,交由二级校对。校对无误后报总工审批,提交下一阶段鉴定分析使用。


  内业的鉴定分析,实行三级审批制度,由鉴定工程师进行分析、鉴定后,进行校对流程。校改完成后,交分院总工审核批准。


  所有鉴定工程师必须在工程现场仔细检测,熟悉检测的全过程,做到鉴定有的放矢,科学严谨,准确可靠。


  5、安全控制程序


  检测现场作业始终应把安全的管理放在第一位。


  现场安全施工遵守以下规范、规定:


  《施工现场临时用电安全技术规范》(JGJ46-2005)


  《建筑施工高处作业安全技术规范》(JGJ80-91)


  《建筑机械使用安全技术规程》(JGJ33-2012)



  为确保现场的安全检测,我院建立了完备的安全管理制度。现场检测施工时,必须做到:


  (1) 严格执行政府及上级有关部门颁布的各项安全生产制度及文件要求。


  (2) 严格执行建设部颁布的《建筑施工安全检查标准》,对现场施工安全严格管理,健全和落实工程安全责任制,切实做好安全生产和文明施工。


  (3) 实行安全生产责任制, 进行全员安全教育、培训, 分院与项目部、项目部与检测组每一个成员,均明确安全职责,落实到每一个人。


  (4) 分院指派专人定期检查现场安全生产及文明施工, 设立专项奖励资金, 奖优罚劣。


  (5) 制定工地安全生产及文明施工规章制度, 逐级指派专人负责安全。


  (6) 施工前对全体人员进行详细的安全交底,参加施工的人员要明确分工,利用班前会、小结会结合现场具体情况提出保证安全施工的要求。


  (7) 加强现场管理,各专业工种,必须服从现场统一指挥,严格遵守安全操作规程,责任明确,密切配合,服从调度,管理员在发现违章作业时,要及时劝阻,对不听劝阻继续违章操作者,应立即停止其工作。


  (8) 上岗人员必须做好三级安全教育培训,班前做好安全检查。


  (9) 地面人员必须戴好安全帽,并严禁在高空作业和吊装的构件下面停留或通过。


  (10)高空检查作业需有吊车或脚手架配合。


  (11)水面作业时,人员乘坐于船上,并穿好救生衣。


  (12)潜水员均需有专业人员上岗证,并熟练操作,熟悉工作环境。


  6、进度计划


  必须制定周密的进度计划,才能确保整个检测工作的进展有序。


  进度计划的目标是,在合理可行的情况下,满足或提前完成委托方提出的工期要求。


  结合委托方的进度要求,我院将合理调配检测人员、检测设备及机具,统一编制进度计划表,落实到每个项目,并尽可能考虑可能出现的意外情况,提前统筹调整。


  考进度安排如下:


  资料调查:1天;


  现场复核、测试:5天;


  检测数据、资料整理、分析:3天;


  结构计算分析、整理:5天;


  编制鉴定报告4天;


  本项目合计检测鉴定周期约18天。





  六、保障工期的主要措施


  (1)配备足够的工程技术人员和现场测试人员。根据工程量的大小,合理调配人力和设备,使工作安排能够有序可控。


  (2)尽量交叉作业。


  (3)及时复核和改进、调整现场工作。在现场检测进行的同时,即安排内业的复核、计算等工作,可有效压缩工期,并保证工作质量。
